BE SCRUM und Zeitschreibung

Last modified by Dimitri Rupp on 2026/06/11 09:30

Information

SCRUM-Rhythmus und Zeiterfassung

⏱️ BE SCRUM und Zeitschreibung

🔁 SCRUM-Prozess

BE arbeitet in Sprints, die jeweils 4–5 Wochen dauern und entweder zu Beginn oder am Ende eines Monats abgeschlossen werden. Der Prozess gliedert sich in drei zentrale Meetings:

🔄 Sprint-Zyklus:

flowchart LR
    P[Sprint Planning
Mittwoch] --> S[Sprint
4–5 Wochen] S --> R[Sprint Review
Dienstag] R --> RE[Sprint Retrospektive
kurz nach Review] RE --> P classDef act fill:#e3f2fd,stroke:#1976d2,stroke-width:1px class P,S,R,RE act



      1. Sprint Planning
  • Findet in der Regel mittwochs statt.
  • Ziel: Abstimmung des kommenden Sprints im Team.
  • Vorbereitung: Der Sprint sollte vor dem Termin bereits zu ca. 80 % geplant sein. Im Planning können bei Bedarf Anpassungen vorgenommen werden.

2. Sprint Review

  • Meist am Dienstag vor dem nächsten Planning.
  • Zweck: Rückblick auf den vergangenen Sprint.
  • Ablauf: Jeder stellt seine Lead-Workpackages (WPs) vor und fasst die Ergebnisse kurz zusammen.
  • Fokus: Vergangenheit, nicht Zukunft.
  • Fokus auf das "gelbe Auto" (Produkt): Wir reden über das Auto, darüber, dass es gelb ist, und nicht darüber, wie ist es zustande gekommen ist oder was im Weiteren passiert.

3. Sprint Retrospektive

  • Kurz nach dem Review.
  • Ziel: Reflexion der positiven und negativen Ereignisse des Sprints.
  • Ergebnis: Verbesserung des Prozesses für die Zukunft.



Workpackages (WPs) – Status und Regeln

Jedes WP durchläuft vier Phasen:

  1. Inactive – WP ist ein Zeitblocker (z.B.: “fixe BE Meetings”)
  2. Active – WP liegt in einem Sprint, aber es wurde noch keine Zeit gebucht.
  3. In Progress – Zeit wurde auf das WP gebucht.
  4. Closed – Die Definition of Done (DoD) für den Sprint ist erfüllt.Aktuelle Regel: Vor dem Review sollen WPs, die für den nächsten Sprint gesplittet wurden, nicht auf „Closed“ gesetzt werden. Stattdessen wird der Tag „Sprint done“ verwendet.

🔄 WP-Status – vier Phasen:

flowchart LR
    I[Inactive
Zeitblocker] --> A[Active
im Sprint, noch keine Zeit gebucht] A --> IP[In Progress
Zeit gebucht] IP --> C[Closed
Definition of Done erfüllt] classDef act fill:#c8e6c9,stroke:#2e7d32,stroke-width:1px class I,A,IP,C act



Weitere Vorgaben

  • Regelmäßige Statusupdates als Notiz im WP.
  • Vor jedem Review: „Review des Monats“ – kurze Zusammenfassung des Sprints in 1–2 Sätzen.

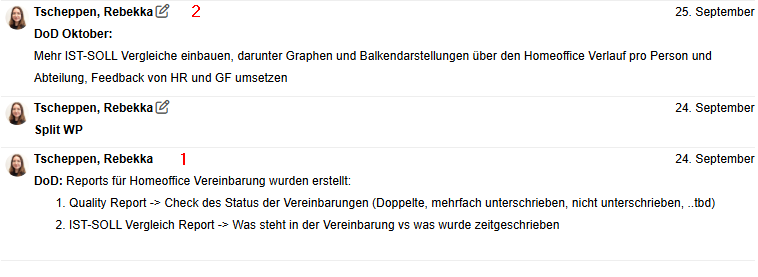

  • Bei jedem neuen oder gesplitteten WP:Definition of Done festlegen.Bei größeren Themen zusätzlich eine DoD für den Sprint definieren.1: WP DoD2: Monats DoD



Backlog Prozess

Ziel: Ein transparenter, schlanker Prozess zur Pflege und Priorisierung des Backlogs.

Rollen:

  • Teammitglieder: Dürfen jederzeit neue Backlog-Items anlegen.
  • Product Owner (pro Themengebiet): Prüfen fachliche Vollständigkeit.Rebekka: Odoo, RimoRoxanna: BMD, Fabric/Power BI/AzurePatrick: Jira, Fabric/Power BI/AzureDejan: Odoo, Rimo, QM
  • Head of: Finalisiert Priorisierung vor Sprintplanung.



Prozess:



  1. WP anlegen (kontinuierlich)  - Jeder kann neue Items einstellen.  - Template: Titel (kurz & prägnant), Beschreibung (Was ist das Ziel?), Business Value (Warum wichtig?), Größe grob (S/M/L).  - Aufwand: max. 5 Minuten pro WP.
  2. Wöchentlicher Mini-Check (15 Min im Weekly)  - Neue WPs vorstellen.  - Prüfen auf Verständlichkeit und Vollständigkeit.  - Ziel: Qualität sichern, bevor sich Müll ansammelt.
  3. Backlog-Refinement (1× pro Sprint, max. 60 Min)  - Review neuer WPs.  - Schätzung (S/M/L).  - Vorläufige Priorisierung.  - Ziel: Backlog ist sauber und priorisiert.

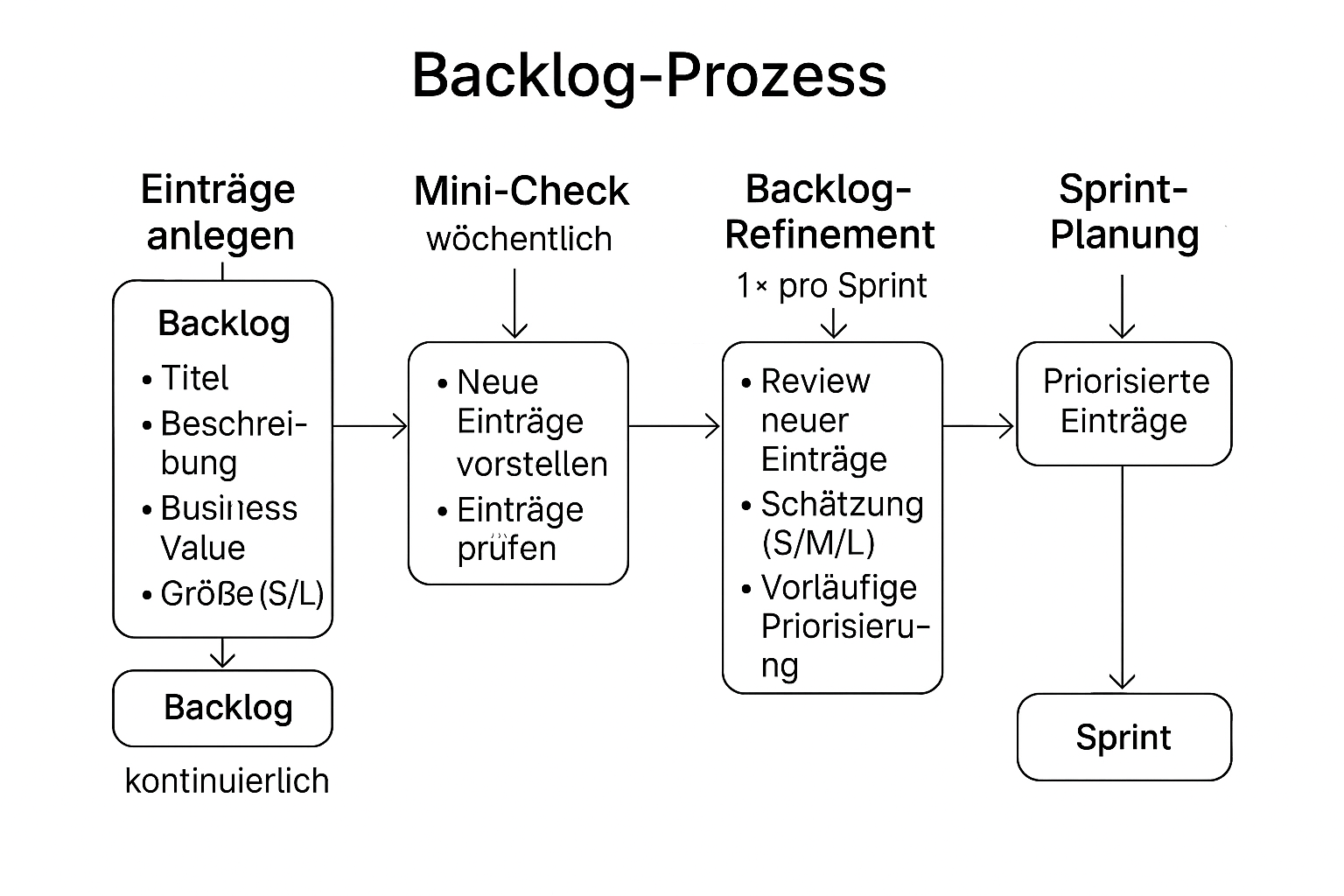

🔄 Backlog-Prozess:

flowchart TD
    A[WP anlegen
kontinuierlich, max. 5 Min] --> B[Wöchentlicher Mini-Check
15 Min im Weekly] B --> C[Backlog-Refinement
1x pro Sprint, max. 60 Min] C --> D[Backlog sauber und priorisiert] classDef act fill:#fff3cd,stroke:#b85c00,stroke-width:1px class A,B,C,D act

Priorisierung:

  • High = Muss rein.
  • Medium = Gut, wenn Zeit.
  • Low = Parken.
  • Optional: Business Value vs. Aufwand Matrix.

Transparenz:

  • Backlog immer sichtbar im Tool.
  • Status: Inactive → WP neu angelegt. WP muss ausgearbeitet werden. Verantwortliche/r: ErstellerInActive → WP von ErstellerIn vollständig ausgearbeitet. WP muss geprüft werden. Verantwortliche/r: Product OwnerIn Progress → WP geprüft + vollständig. Wartet auf Umsetzung in Sprint. Verantwortliche/r: gesamtes TeamClosed → WP wird nicht umgesetzt



Grafische Darstellung:





Verwandte Themen

Kuratiert — kann direkt im Editor ergänzt werden://

Automatisch vorgeschlagen über gemeinsame Tags (prozess):


Status: Migriert — Team-Review ausstehend · Owner: (festlegen) · Letzter Review: 2026-06-11
